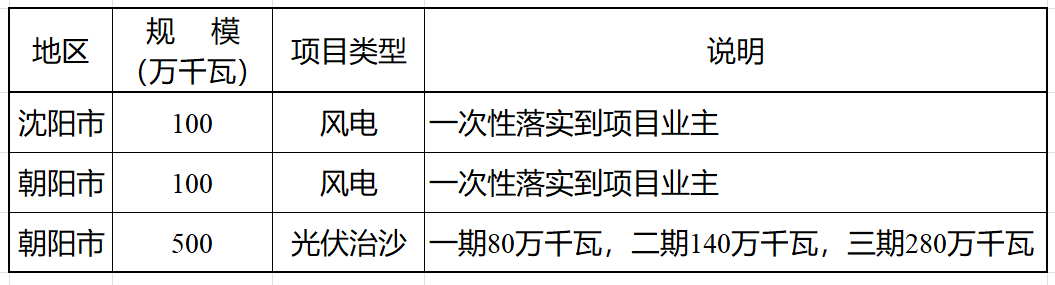

2月11日,辽宁省发改委发布《辽宁省2025年批风电、光伏发电项目建设方案(征求意见稿)》,征求意见提出:辽宁省2025年批风电、光伏发电项目建设规模700万千瓦,具体分配方案如下。

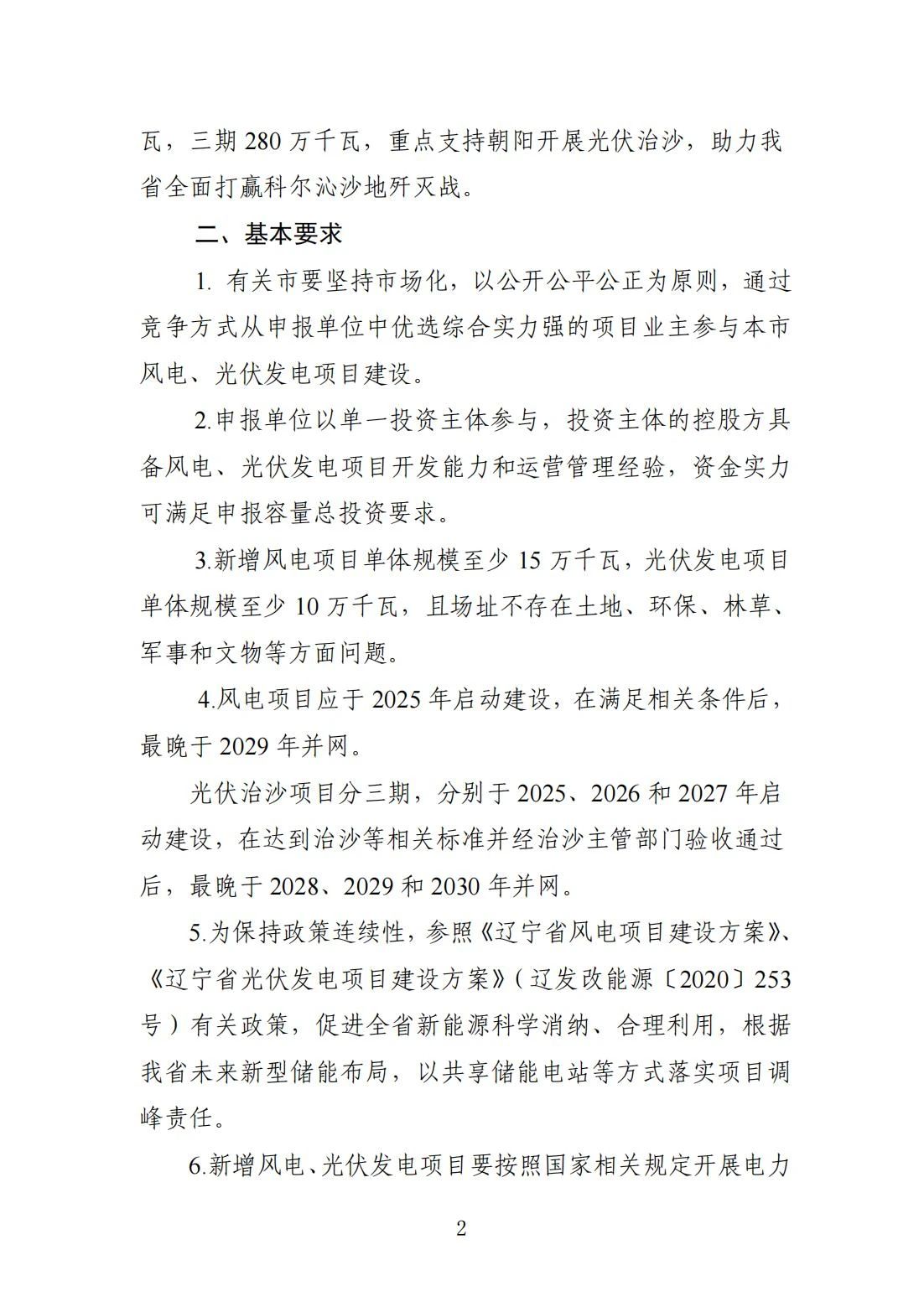

新增风电项目单体规模至少15万千瓦,光伏发电项目单体规模至少10万千瓦,且场址不存在土地、环保、林草、军事和文物等方面问题。
并网时间:风电项目应于2025年启动建设,在满足相关条件后,晚于2029年并网。光伏治沙项目分三期,分别于2025、2026 和2027年启动建设,在达到治沙等相关标准并经治沙主管部门验收通过后,晚于 2028、2029和2030年并网。
文件指出,根据辽宁省未来新型储能布局,以共享储能电站等方式落实项目调峰责任。新增风电、光伏发电项目要按照国家相关规定开展电力市场化交易。
文件如下:
2025年2月11日
